Lo esencial antes de mover un expediente urbanístico
- El cambio no lo decide el propietario por sí solo: lo marca el planeamiento y, en su caso, la administración competente.
- No es lo mismo modificar la clase del suelo que cambiar su uso urbanístico o pedir una licencia de obra.
- El suelo no urbanizable, rural o protegido es el que más limitaciones acumula.
- Antes de gastar en proyectos, hay que revisar planeamiento, informes sectoriales, accesos, agua y saneamiento.
- Si el expediente exige modificar el plan, la tramitación suele medirse en meses o años, no en semanas.
Qué significa realmente cambiar la calificación de un terreno
En el lenguaje diario, hablar de recalificación suele mezclar varias cosas distintas: la clase del suelo, el uso permitido y la licencia concreta que autoriza una obra o una actividad. Yo siempre empiezo por aquí, porque muchos problemas nacen de confundir esos tres niveles y pensar que todo se resuelve con una sola solicitud.
En España, el régimen urbanístico del suelo no nace de la voluntad del propietario, sino de su vinculación a un destino concreto fijado por la ordenación territorial y urbanística. Dicho de forma simple: una parcela no “gana” por sí sola una nueva condición; necesita que el planeamiento lo permita y, después, que la administración apruebe la actuación correspondiente.
| Concepto | Qué cambia | Quién lo determina | Por qué importa |
|---|---|---|---|
| Clasificación del suelo | Urbano, urbanizable o no urbanizable/rural | El planeamiento general | Marca si el terreno puede transformarse y en qué condiciones |
| Calificación o uso | Residencial, industrial, terciario, dotacional, etc. | El plan urbanístico aplicable | Define qué se puede implantar realmente en la parcela |
| Licencia urbanística | La obra, la urbanización o la actividad concreta | El ayuntamiento | Sin ella no se puede ejecutar legalmente la actuación |
| Cambio de uso de una edificación | El destino de un inmueble ya construido | Ayuntamiento y normativa autonómica o municipal | No equivale a transformar el suelo donde se asienta |
Esta distinción es decisiva: una cosa es que el suelo admita un uso distinto y otra muy diferente es que ese uso pueda materializarse con una obra real. Cuando esa diferencia queda clara, también se entiende por qué no todos los terrenos juegan la misma partida. Y ahí es donde entra la pregunta verdaderamente útil: qué suelos tienen opciones y cuáles casi nunca las tienen.
Qué terrenos tienen opciones reales y cuáles casi nunca las tienen

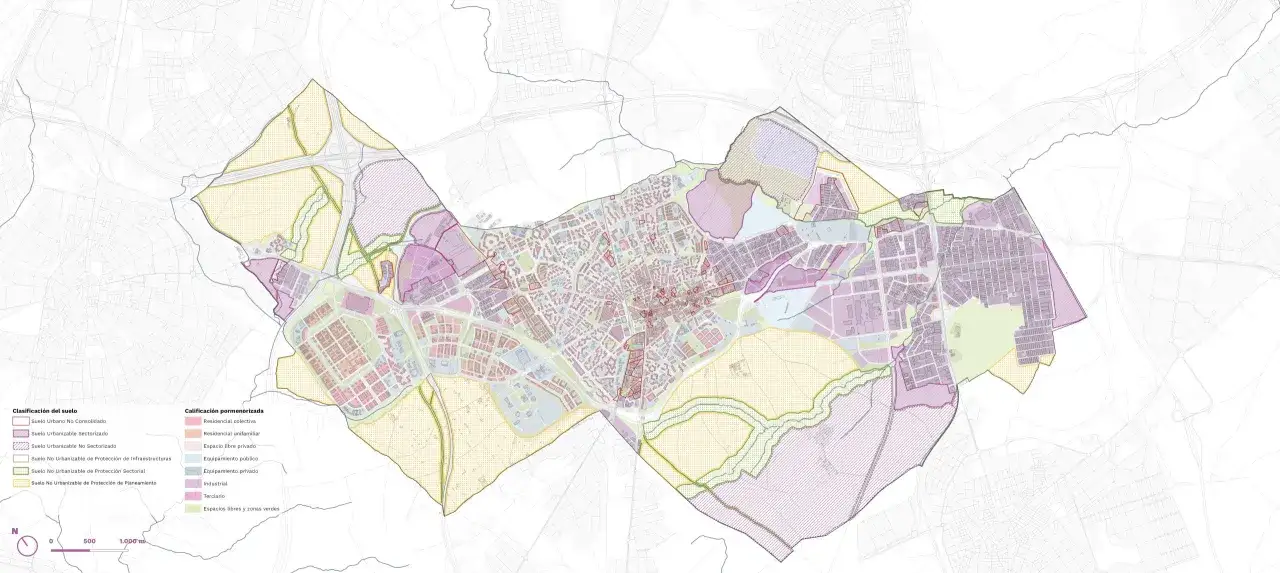

Yo suelo empezar la comprobación por el planeamiento vigente del municipio. El visor SIU del Ministerio de Vivienda y Agenda Urbana permite consultar de forma gratuita la información urbanística de muchos municipios, y eso evita perder semanas imaginando escenarios que no existen en el papel. Es un primer filtro muy práctico: si el plan no acompaña, todo lo demás será mucho más caro y lento.
La regla general es sencilla: cuanto más protegido, aislado o condicionado esté el suelo, menor margen habrá para cambiar su destino. Y cuando hay afecciones sectoriales, el expediente deja de ser solo urbanístico para convertirse también en ambiental, forestal, hidráulico o incluso patrimonial.
| Tipo de suelo | Qué suele admitir | Dificultad real |
|---|---|---|
| Urbano consolidado | Cambios de uso compatibles con el plan, obras y reformas | Media |
| Urbanizable | Transformación si el plan sectoriza y se cumplen las cargas urbanísticas | Media o alta |
| No urbanizable o rural común | Usos muy limitados y, a veces, autorizaciones excepcionales | Alta |
| Protegido, forestal, litoral o hidrológico | Usos muy restringidos, con informes sectoriales y fuertes límites | Muy alta |
En terrenos forestales, además, hay una cautela específica: cuando el planeamiento afecta a la calificación de esos suelos, puede exigirse informe de la administración competente en gestión forestal, y si se trata de montes catalogados o protectores ese informe es vinculante. Ese detalle cambia por completo la viabilidad de muchos expedientes que, sobre el papel, parecían sencillos.
Con la misma lógica, un suelo con buenos accesos, servicios y continuidad urbana tiene muchas más posibilidades que una parcela aislada que obliga a abrir viales, llevar saneamiento o resolver afecciones de dominio público. Cuando el mapa no ayuda, el siguiente paso es ver cómo se tramita el cambio y quién lo aprueba.

Cómo se tramita la modificación urbanística paso a paso
La vía correcta rara vez es una petición improvisada. En la práctica, el expediente se construye en capas: primero se comprueba la viabilidad, luego se redacta el instrumento urbanístico que corresponda y, solo después, se piden las licencias concretas. Si se salta ese orden, lo normal es perder tiempo y dinero.
- Revisión del planeamiento vigente. Hay que saber qué dice el plan municipal, qué uso permite y qué condicionantes arrastra la finca.
- Análisis técnico previo. Un arquitecto o urbanista revisa si el cambio encaja o si exige una modificación puntual, un plan parcial u otro instrumento equivalente.
- Comprobación de afecciones sectoriales. Agua, costas, carreteras, patrimonio, medio ambiente o forestal pueden bloquear o condicionar el cambio.
- Redacción del expediente. Aquí se justifican la compatibilidad territorial, la necesidad del cambio, la sostenibilidad y, cuando procede, la demanda real del nuevo uso.
- Información pública e informes. El procedimiento suele incluir exposición pública y petición de informes a otros organismos.
- Aprobación y eficacia. Sin aprobación administrativa no hay recalificación útil, y sin eficacia urbanística no conviene avanzar en obras ni en ventas basadas en expectativas.
- Licencia posterior. Si el cambio se aprueba, todavía habrá que pedir la licencia de obra, urbanización, actividad o uso que corresponda.
La idea importante es esta: el propietario puede promover el cambio, pero no lo decide solo. Y el silencio administrativo no sirve para crear derechos contra el planeamiento vigente. El BOE es claro en ese punto: las licencias se otorgan conforme a las determinaciones del plan, y no se consolidan facultades contrarias por el mero paso del tiempo. Esa es una barrera jurídica que conviene tener muy presente antes de invertir.
En otras palabras, el expediente gana solidez cuando la propuesta encaja bien con el interés público y con la estructura urbana existente. Si no encaja, el ayuntamiento no suele “corregirlo” por simpatía ni por presión del promotor. Esa realidad enlaza directamente con las licencias que vienen después.
Qué licencias y permisos suelen entrar en juego después
Una vez que el planeamiento admite el cambio, empieza la fase más tangible: la de los permisos concretos. Aquí es donde mucha gente confunde recalificación con licencia, cuando en realidad son piezas distintas de un mismo proceso.
| Trámite | Cuándo hace falta | Qué verifica |
|---|---|---|
| Licencia urbanística o de obras | Antes de construir, reformar o ejecutar una actuación material | Que la obra se ajusta al planeamiento y a la normativa técnica |
| Licencia de parcelación o segregación | Si el terreno se divide en varias fincas | Que la división es legal y urbanísticamente admisible |
| Licencia de urbanización | Cuando hay que abrir viales, redes o servicios urbanos | Que la transformación del suelo ejecuta correctamente las dotaciones |
| Licencia de actividad o apertura | Si el nuevo uso implica actividad económica | Seguridad, compatibilidad de uso y condiciones de funcionamiento |
| Licencia de primera ocupación o equivalente | Al terminar la obra, según la comunidad autónoma | Que el inmueble puede ocuparse conforme a lo autorizado |
| Cambio de uso de edificio | Cuando un inmueble pasa, por ejemplo, de local a vivienda | Compatibilidad urbanística, habitabilidad y cumplimiento técnico |
También hay un matiz importante: en algunos municipios ciertos actos menores se canalizan mediante declaración responsable o comunicación previa, pero eso no sustituye una modificación del planeamiento cuando el uso final no encaja. La declaración responsable sirve para agilizar lo accesorio; no para saltarse la base urbanística.
Si yo tuviera que resumir esta fase en una frase, diría que la licencia es la prueba final de coherencia entre el proyecto y la norma, no el atajo para corregir un suelo mal planteado. Y eso nos lleva a una cuestión que suele pesar mucho más de lo que parece: cuánto cuesta y cuánto tarda de verdad.
Cuánto cuesta y cuánto tarda de verdad
No hay una cifra única, y desconfío de quien promete una recalificación “rápida y barata” sin haber mirado el planeamiento ni las afecciones sectoriales. Lo que encarece el proceso no es solo el expediente en sí, sino todo lo que se activa alrededor: estudios, informes, cesiones, urbanización, tasas e impuestos.
| Factor | Impacto real | Por qué te afecta |
|---|---|---|
| Modificación del plan | Sube el tiempo y la complejidad | Exige tramitación pública y técnica más intensa |
| Informes sectoriales | Puede frenar o condicionar el expediente | Un informe desfavorable obliga a rediseñar o abandonar |
| Urbanización y cesiones | Puede disparar el presupuesto | El suelo “ganado” viene acompañado de cargas reales |
| Proyecto técnico | Aumenta los honorarios | Cuanto más complejo el uso, más documentación se necesita |
| Tasas e ICIO | Dependen del presupuesto de obra y de las ordenanzas | Son costes municipales inevitables si hay actuación material |
| Conflicto de titularidad o herencias | Retrasa todo | Sin titularidad clara, el expediente se complica desde el inicio |
Como referencia práctica, yo trataría este tipo de operación como una inversión de medio o largo plazo. Un estudio previo puede resolverse en semanas, pero si hace falta modificar planeamiento, tramitar información pública y obtener varios informes, el recorrido real suele medirse en meses y, en expedientes complejos, en años. Esa es la fotografía honesta, aunque no sea la más cómoda.
El error habitual es comprar el suelo pensando solo en el valor futuro y olvidando las cargas presentes. Cuando el coste de urbanizar, ceder o adaptar servicios se acerca demasiado a la plusvalía esperada, la operación deja de tener sentido, por más atractiva que suene en una conversación comercial.
Por eso, antes de dar el paso, yo revisaría una última capa de seguridad. No es la más vistosa, pero sí la que más dinero ahorra.
La comprobación que yo haría antes de comprar o mover un solar
Si una parcela me interesa de verdad, no empezaría preguntando si se puede recalificar. Empezaría preguntando qué admite hoy, qué necesita para cambiar y qué obstáculos no dependen de mí. Esa secuencia evita decisiones impulsivas y filtra muchas operaciones que solo funcionan en una presentación comercial.
- Planeamiento vigente: qué uso permite hoy y qué figura lo regula.
- Afecciones sectoriales: carreteras, costas, agua, patrimonio, medio ambiente o montes.
- Servicios urbanos: acceso rodado, abastecimiento, saneamiento y electricidad.
- Cargas urbanísticas: cesiones, urbanización, reparcelación o costes añadidos.
- Salida económica: si el incremento de valor compensa el riesgo y el tiempo.
Mi lectura profesional es bastante simple: el mejor terreno no siempre es el que promete más, sino el que ofrece menos fricción jurídica y técnica. Si el uso deseado encaja con el plan, la licencia será una consecuencia razonable; si no encaja, insistir sin estrategia solo alarga una operación que ya estaba mal orientada desde el principio.
En una decisión así, la prudencia no consiste en frenar por sistema, sino en entrar con los ojos abiertos: saber qué se puede transformar, cuánto cuesta realmente y quién tiene la última palabra. Cuando esa ecuación está clara, el terreno deja de ser una promesa vaga y se convierte en una oportunidad bien medida.
